Las discrepancias del Gobernador con el Alcalde y EPM por Hidroituango

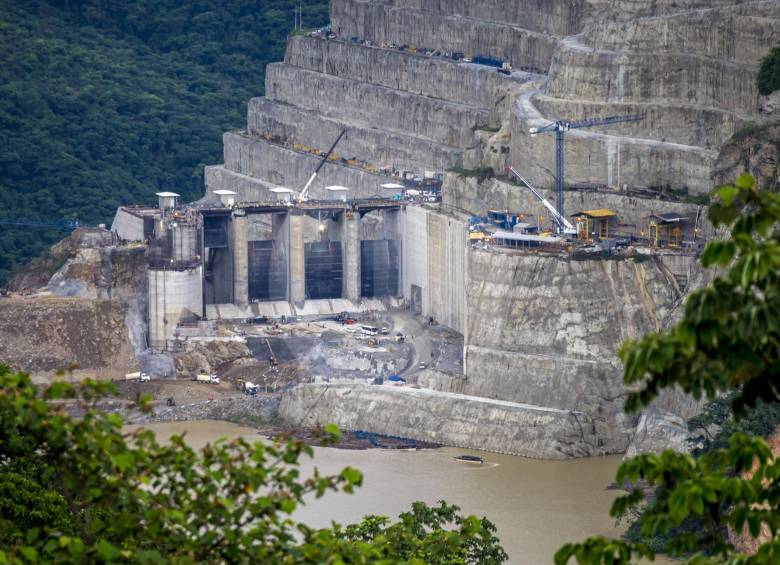

  • EPM trabaja en el lleno prioritario de la presa, la cual avanza en un 61% para alcanzar la cota 415 metros sobre el nivel del mar. FOTO JUAN ANTONIO SÁNCHEZ
    EPM trabaja en el lleno prioritario de la presa, la cual avanza en un 61% para alcanzar la cota 415 metros sobre el nivel del mar. FOTO JUAN ANTONIO SÁNCHEZ
Publicado el 01 de junio de 2018
34

días de emergencia completa el proyecto Hidroituango tras taponamiento de un túnel.

en definitiva

El sector privado manifestó su respaldo a EPM. José Fernando Villegas, presidente del Comité Intergremial de Antioquia, destacó que han sido honestos con la información suministrada.

La conducción de la emergencia en el proyecto hidroeléctrico y la información técnica suministrada por EPM generó ayer una controversia entre el alcalde de Medellín, Federico Gutiérrez, y el gobernador de Antioquia, Luis Pérez, quien puso en tela de juicio los informes entregados por EPM. “No existe un informe técnico de si hay que preocuparse o no”, dijo Pérez y añadió que “hay un manoseo de la información”.

Gutiérrez se mostró molesto por las declaraciones de Pérez y dijo que propiciar una división en un momento de crisis era una irresponsabilidad.

La Junta Directiva de EPM rechazó ayer lo dicho por Pérez y destacó los momentos en que ha debatido la situación en presencia de delegados de la Gobernación, ya que esta tiene control sobre la Sociedad Hidroleléctrica Ituango (ver el recuadro).

El Instituto para el Desarrollo de Antioquia (Idea), del Departamento, tiene 52.89 % de las acciones en Hidroituango; EPM tiene el 46,47 % y otros socios poseen el 0.64 %.

Le contamos los argumentos del alcalde, el gerente de EPM. y el gobernador

LUIS PÉREZ GUTIÉRREZ, GOBERNADOR DE ANTIOQUIA


1. Reportes: “He recibido informaciones incompletas de EPM que han generado polémicas (...) pasó con el destaponamiento de un túnel que causó la creciente del 12 de mayo y con los movimientos de masas del sábado”.

2. Información: “Hay un manoseo reiterado: los medios salen con noticias primero, en redes se hacen conjeturas y EPM sale con informes retardados. El ciudadano no sabe a quién creer”.

3. Riesgo de avalancha: “En los informes, EPM nos dijo que al desviar el agua por la casa de máquinas y llegar a la cota 410, ya el embalse (agua) no rebasaría la presa (muro) y prácticamente teníamos eliminado ese riesgo”.

4. Presa: “El gobierno norteamericano envió unos superexpertos para ayudar a resolver el problema. Ellos dicen que la presa se hizo con materiales que no cumplen los estándares internacionales y eso nos hace cuestionar si los informes de los constructores son de confiabilidad”.

5. Deslizamientos: “Los expertos que trajeron dicen que si la montaña sigue cayendo podría generar una ola gigante que podría destruir la presa y eso fue lo que nos llevó a decretar la alerta en Cáceres y Tarazá. EPM dice que es un movimiento leve”.

6. Cronograma y afectados: “Tenemos 10.000 evacuados de antes y 5.000 de esta semana. Necesitamos un cronograma para hablar con la gente”.

FEDERICO GUTIÉRREZ, ALCALDE DE MEDELLÍN


1. Reportes: “Hemos recibido la misma información (que el Gobernador) y a mí desde el primer momento me han pintado todos los escenarios. La verdad se ha dicho desde el primer momento”.

2. Información: “Qué fácil es decir que no se han dado informaciones para librar responsabilidades. En los momentos de crisis es que se conoce a los líderes”.

3. Riesgo de avalancha: “Lo que se ha dicho desde el primer momento de la emergencia es la verdad. Nunca se dijo que inundar casa de máquinas eliminaría los riesgos para las comunidades ubicadas aguas abajo de la presa”.

4. Presa: “Se ha informado que EPM ha trabajado con un diseño prioritario, y se ha aclarado que esa no es la solución total del problema. La verdad se ha dicho y se seguirá diciendo (...). En este momento, que debe haber una sola voz, se están generando estas discordancias graves”.

5. Deslizamientos: “Hay grupos de expertos trabajando en cada tema. Lo más importante es eliminar el riesgo y EPM ha estado informando sobre eso. Hace 8 días los expertos internacionales le dijeron al Presidente que se está haciendo lo correcto”.

6. Cronograma y afectados: “Estamos en momento de emergencia y es donde tenemos que estar unidos para superar esta crisis”.

JORGE LONDOÑO, GERENTE DE EPM


1. Reportes: “Existe un Puesto de Mando Unificado (PMU) instalado por el Gobierno Nacional y ahí está la Gobernación (...) estamos montando sistema con datos en tiempo real para que las instituciones consulten”.

2. Información: “En estos más de 30 días de contingencia, EPM ha emitido 41 comunicados públicos, hemos hecho ruedas de prensa casi que a diario y he dado declaraciones a medios”.

3. Riesgo de avalancha: “Hemos manifestado públicamente la gravedad de esta contingencia, hemos venido mitigando riesgos que se presentan (...) Buscamos que la gente evacuada sea mínima, pero siendo responsables”.

4. Presa: “Cuando ocurre contingencia la presa estaba en cota 385 y teníamos que llegar a 410 rápidamente y por eso emprendimos un ‘lleno prioritario’. No es la construcción que traíamos y no se va a dejar así en el largo plazo. Cuando lleguemos a la cota 415 se complementará lo que hemos hecho”.

5. Deslizamientos: “Va a haber un derrumbe pero no podemos anticipar cuándo. Es en el estribo derecho y creemos que será de 130 mil metros cúbicos que esperamos caigan en el pozo de compuertas. No creemos que dañe el vertedero”.

6. Cronograma y afectados: “Hay un tiempo estimado para cada cosa. Pero hay muchos factores que pueden demorarlo o acelerarlo.” (ver recuadro)

Contexto de la Noticia

el comunicado emitido ayer por la Junta Directiva de EPM

La Junta Directiva de EPM no comparte lo dicho por el señor Gobernador de Antioquia, Luis Perez Gutiérrez, en el sentido que EPM no ha sido oportuna y transparente con la información entregada sobre el manejo de la contingencia en el proyecto hidroeléctrico Ituango.

La Gobernación de Antioquia junto con su instituto descentralizado IDEA, tienen el control de la Sociedad Hidroeléctrica Ituango, razón por la cual, en el interior de la junta de esta sociedad se presenta, discute y aprueba de manera periódica la información que compete a dicha sociedad.

Dentro de esta Junta Directiva, con presencia de los delegados del Gobernador de Antioquia, en dos sesiones distintas, el Gerente General de EPM directamente ha informado sobre la evolución de la contingencia y ha atendido las inquietudes de los socios.

Así mismo, la información relativa a la atención de la contingencia y evolución del proyecto, se presenta y evalúa diariamente en el Puesto de Mando Unificado (PMU), con la participación de diferentes entidades que apoyan la atención de la contingencia, entre ellas, el Ministerio de Minas y Energía, Ministerio de Ambiente y Desarrollo Sostenible, el Departamento Administrativo de Prevención de Desastres (DAPARD) de la Gobernación de Antioquia, el Instituto de Hidrología, Meteorología y Estudios Ambientales (IDEAM) el Ejército Nacional y la Policía Nacional.

Desde que se presentó la contingencia en el proyecto hidroeléctrico Ituango, el pasado 28 de abril, EPM ha emitido oportunamente 41 comunicados a la opinión pública, a través de los cuales se ha informado permanentemente de la evolución de la contingencia en el proyecto. De igual forma, a las autoridades competentes y a los socios, se les han remitido comunicados con la información del proyecto. En este sentido, se le

envió una comunicación al Presidente de la República, Juan Manuel Santos Calderón, el pasado 16 de mayo, firmada por el Gobernador de Antioquia, Luis

Pérez Gutiérrez, el alcalde de Medellín, Federico Gutiérrez Zuluaga y el Gerente General de EPM, Jorge Londoño De la Cuesta, en la cual se le notificaba la gravedad de la situación y se solicitaba apoyo al Gobierno Nacional.

El proyecto hidroeléctrico Ituango, además de los profesionales de primer nivel de EPM y del Consorcio CCC, cuentan con un panel de expertos, de talla

mundial que lo asesoran desde sus inicios. Este acompañamiento permite aseverar que se tiene un grupo humano altamente calificado, que trabaja

incansablemente en aras de recuperar el desarrollo normal del proyecto, priorizando la seguridad de las comunidades y de los trabajadores.

Adicionalmente, EPM aceptó el ofrecimiento de acompañamiento de una comisión de ingenieros expertos que hizo el Gobierno de Estados Unidos, la

cual conceptuó que se ha actuado correctamente en la atención de la contingencia, y en cuanto al nivel del riesgo, ratificó la gravedad de la situación.

EPM en conjunto con la UNGRD, el DAPARD, Cruz Roja, Ejército Nacional, Policía Nacional, autoridades locales, Bomberos de los municipios, ha

dispuesto todos los recursos técnicos, económicos y humanos para atender la comunidad afectada con esta contingencia. En este sentido ha contribuido con

la disposición de albergues, cocinas, carpas, kits de aseo, apoyo sicosocial, atención en salud, higiene y agua potable. Las declaraciones del señor Gobernador de Antioquia afectan seriamente la credibilidad y reputación de EPM ante la banca comercial nacional e

internacional, la banca multilateral, la banca de desarrollo y fomento, las firmas calificadoras de riesgo e inversionistas institucionales. Una reputación

ganada a pulso, con un trabajo responsable, a lo largo de 63 años de historia y de ser un referente en la región como una organización transparente, con rigor

técnico e innovación.

Los miembros de la Junta Directiva estamos convencidos de que no es momento de división o disputas, sino de concentrar todos los esfuerzos para lograr superar la contingencia en el proyecto Ituango, que no es solo un proyecto de región sino de país.

Vanesa Restrepo

Periodista. Amo viajar, leer y hacer preguntas. Me dejo envolver por las historias.

Porque entre varios ojos vemos más, queremos construir una mejor web para ustedes. Los invitamos a reportar errores de contenido, ortografía, puntuación y otras que consideren pertinentes. (*)


¿CUÁL ES EL ERROR?*

¿CÓMO LO ESCRIBIRÍA USTED?

INGRESE SUS DATOS PERSONALES *

Correo electrónico

Acepto términos y condiciones
LOS CAMPOS MARCADOS CON * SON OBLIGATORIOS

Datos extra, información confidencial y pistas para avanzar en nuestras investigaciones. Usted puede hacer parte de la construcción de nuestro contenido. Los invitamos a ampliar la información de este tema.


RESERVAMOS LA IDENTIDAD DE NUESTRAS FUENTES *


INGRESE SUS DATOS PERSONALES *

Correo electrónico

Teléfono

Acepto términos y condiciones
LOS CAMPOS MARCADOS CON * SON OBLIGATORIOS
Notas de la sección
