Pese a insultos y demandas, consorcio CCCI seguirá en Hidroituango

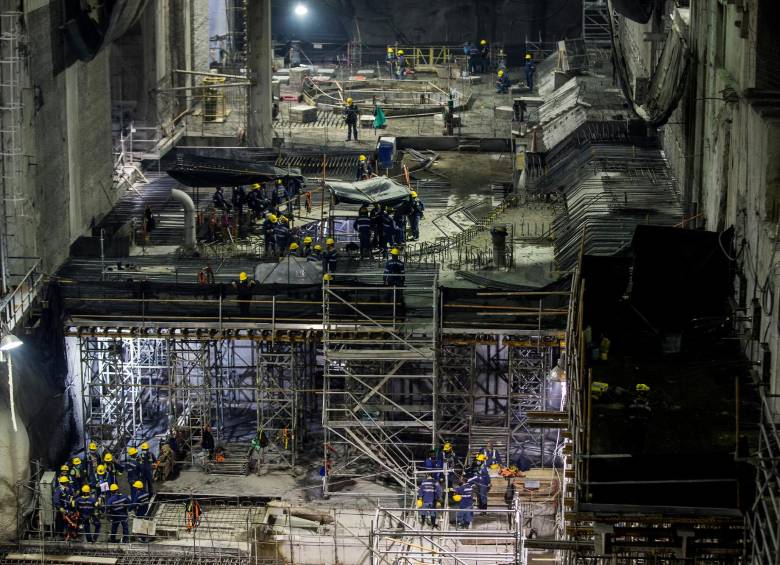

  • Hidroituango deberá encender las dos primeras unidades de energía en el segundo semestre de 2022. FOTO julio césar herrera
    Hidroituango deberá encender las dos primeras unidades de energía en el segundo semestre de 2022. FOTO julio césar herrera
Publicado el 26 de noviembre de 2021

Contrario al discurso de Quintero, el Consorcio CCCI seguirá 11 meses más en el proyecto.

Después de tanto alboroto, acusaciones e insultos de un lado y demandas del otro, luego de tener al país en vilo por la seguridad energética y de hasta forzar un ultimátum del BID que se retiraría del proyecto si había cambio de contratistas, ayer finalmente EPM logró un preacuerdo con el Consorcio CCC Ituango para continuar por 11 meses la construcción del megaproyecto.

A un término inicial de ocho meses se sumarán tres adicionales para realizar un empalme con la firma que asuma después de la licitación que adelantará EPM. Es decir que tanta amenaza de parte del alcalde Quintero con que el contratista saldría del megaproyecto terminó en otra prórroga que se firmará hasta el 30 de noviembre de 2022.

Los términos de los otrosíes se finalizaron de redactar a las 12:30 de la madrugada del jueves, mientras que durante el día los órganos de gobierno y los abogados de las partes dieron una última revisión a las condiciones antes de anunciarlo. Tanto EPM como el consorcio adelantan el protocolo interno para suscribir el acuerdo final. El gerente Jorge Carrillo dijo ayer desde Cartagena que la firma final se daría en los próximos días luego de finiquitar trámites administrativos de cada lado.

Es una gran noticia para el proyecto Hidroituango. Al menos EPM consiguió un tanque de oxígeno que mantiene con vida y a buen ritmo el proyecto hasta agosto de 2022. El problema es que la cuenta regresiva ya pendía como una espada de Damocles sobre la cabeza de EPM: el contrato con los constructores se vence el 31 de diciembre y si no se llegaba a una decisión podría llegar un momento de parálisis del proyecto.

Conversaciones tensas

Los puntos críticos durante la negociación eran varios. El primero y más importante: el tiempo de prórroga. EPM, siguiendo instrucciones del alcalde que es el presidente de la Junta, insistió hasta el final en que solo debían prorrogarlo por ocho meses. La razón, en teoría, tiene que ver con que EPM quiere que los contratistas le dejen listas las obras civiles para las dos primeras turbinas que deben estar prendidas en el segundo semestre de 2022.

Esto muestra que EPM, primero no estaba preparado para cambiar constructores ahora en diciembre, y segundo que las advertencias del BID le hicieron mella. El BID le dejó claro que si no entregaba turbinas en el segundo semestre le cobraba toda la deuda. Y aparentemente, a pesar del afán que ha mostrado el alcalde Quintero de querer cambiar de contratistas, prefirió esperar por ahora al menos hasta agosto para firmar ese jugoso contrato.

Los contratistas no consideraban conveniente esa prórroga de ocho meses, pero le hicieron saber a EPM que al fin de cuentas es lo que la empresa decida, y que apoyan el proyecto Hidroituango hasta cuando EPM quiera.

El segundo punto que también se discutió fue el del proceso que hace curso en la Contraloría y que está a la espera de un segundo fallo. El tema es importante porque si en medio de la prórroga la Contraloría ratifica el fallo e inhabilita a las empresas del consorcio no podrían seguir construyendo. Los contratistas pedían que para poder prorrogar, sabiendo que está ese precedente, quedara claro que EPM no podría cobrarles por daños y perjuicios producto de la eventual inhabilidad.

El tercer punto era el de equipos y todo tipo de activos que los contratistas tienen desplegados en la zona de obra y que en caso de terminar el contrato tendrían que definir qué hacer con ellos. En un medio de comunicación se habló de una cifra ($50.000 millones), pero todo indica que no han hablado en detalle de ese punto. Ni siquiera mencionaron cifras. Pues de hecho, en la prórroga, quedó pactado que tienen hasta febrero para llegar a un acuerdo sobre ello. Lo cierto es que a diferencia de lo que dicen algunos, esos activos son de los contratistas. “Es como cuando un carpintero va a su casa y le construye una mesa. A la salida usted no le dice déjeme el serrucho”, comenta un conocedor.

Varios meses en vilo

El preacuerdo para lograr la prórroga estuvo antecedido por tensiones, señalamientos públicos del alcalde Quintero contra las firmas del consorcio y reclamaciones judiciales de estas últimas al mandatario, conflicto que se avivó desde septiembre después del fallo en primera instancia de la Contraloría que determinó culpa grave de 26 personas naturales y jurídicas por el presunto detrimento patrimonial de $4,3 billones, incluidos los contatistas actuales.

El último mes estuvo plagado de ataques de Quintero contra el consorcio con el que hoy está a punto de firmar la nueva prórroga.

El primer mensaje del gobierno era que no esperaría hasta diciembre para tomar una decisión frente al cambio del contratista y que ese plan estaba caminando para que otra firma tomara el mando.

Quintero dijo el 26 de octubre: “Le pedimos al contratista, oiga, usted está en ley de quiebra, está sancionado y espera sanción en segunda instancia. Cédale el contrato a alguien que no esté enredado, escójalo usted. Pero no lo han querido hacer porque quieren presionar a la Contraloría para que no los sancione”.

Tres días después, al referirse al consorcio, el alcalde añadió que es una empresa que “utiliza todas las argucias para evadir la ley” e insistió en que habría una licitación para escoger a nuevos contratistas. Este proceso, dijo, podría demorar dos meses. Es decir, el nuevo contratista sería escogido en marzo y ahí comenzaría, según el alcalde, un proceso de empalme. Nada de eso ocurrió finalmente. Luego los calificó de “cínicos y atrevidos” por salir a “demandar sabiendo que son los responsables de los daños (...)”.

Y ayer, antes de que se conociera el preacuerdo, les pidió firmar la renovación: “ya tienen una propuesta de prórroga de ocho meses, no la han firmado, estamos haciendo votos para que la firmen, mal harían en no hacerlo y presionarnos hasta el último segundo. Hoy está en la cancha de los contratistas”.

Hasta mencionó un plan que bautizó como “Mirella”, según el cual, la empresa tenía un protocolo de choque para que Hidroituango continuara su operación con las capacidades internas de EPM hasta que llegara un nuevo contratista.

En todo caso, con la incertidumbre aún vigente por no saber cuándo saldrá el fallo de segunda instancia de la Contraloría, lo cierto es que el consorcio CCCI arrancará 2022 siendo el constructor de Hidroituango, mientras EPM surte las fases de una licitación para que un nuevo constructor llegue y ponga en funcionamiento las seis unidades restantes, poco menos del 10% de la ejecución de la futura central.

En medio de ese tira y afloje, hubo voces desde todas las orillas advirtiendo la magnitud del riesgo que implicaba el cambio de contratistas. Desde el presidente Iván Duque, el gobernador Aníbal Gaviria, el mismo BID, la Cámara Colombiana de la Infraestructura, la academia y hasta políticos como Germán Vargas, afín al gobierno de Quintero. Todas parecieron ser desoídas por el alcalde que mantuvo su discurso de responsabilidades ya falladas contra los contratistas.

Según el cronograma vigente, además de la entrada en operación de las unidades 1 y 2 el próximo año, se tienen previstas dos más para 2023, tres en 2024 y la última en 2025. Todavía falta que corra mucha agua en esta historia .

14,2%
de obras le falta al proyecto. La construcción solo se terminará en 2025.

Contexto de la Noticia

Paréntesis ¿Qué es lo que falta en el proyecto?

Resta el 14,2% para concluir la construcción. El grueso de los trabajos se concentra en la casa de máquinas, específicamente en el montaje de las unidades 1 y 2. Los hitos más relevantes para los próximos meses son el avance del montaje de equipos electromecánicos de las unidades 1 y 2, la continuación de la instalación de los cables de potencia, el blindaje de los pozos de presión verticales, el arribo y montaje en casa de máquinas de los 12 transformadores de potencia restantes y los trabajos subacuáticos para la limpieza de las captaciones.


Porque entre varios ojos vemos más, queremos construir una mejor web para ustedes. Los invitamos a reportar errores de contenido, ortografía, puntuación y otras que consideren pertinentes. (*)


¿CUÁL ES EL ERROR?*

¿CÓMO LO ESCRIBIRÍA USTED?

INGRESE SUS DATOS PERSONALES *

Correo electrónico

Acepto términos y condiciones
LOS CAMPOS MARCADOS CON * SON OBLIGATORIOS

Datos extra, información confidencial y pistas para avanzar en nuestras investigaciones. Usted puede hacer parte de la construcción de nuestro contenido. Los invitamos a ampliar la información de este tema.


RESERVAMOS LA IDENTIDAD DE NUESTRAS FUENTES *


INGRESE SUS DATOS PERSONALES *

Correo electrónico

Teléfono

Acepto términos y condiciones
LOS CAMPOS MARCADOS CON * SON OBLIGATORIOS

Por lo menos 31 heridos dejó volcamiento de chiva en Las Palmas

  • Quince unidades del cuerpo de Bomberos Medellín atendieron la emergencia. FOTO CORTESÍA DAGRD
    Quince unidades del cuerpo de Bomberos Medellín atendieron la emergencia. FOTO CORTESÍA DAGRD
  • FOTO CORTESÍA DAGRD
    FOTO CORTESÍA DAGRD
"
El Colombiano | Publicado hace 9 horas

Sindicato de EPM solicita a Gobierno asumir gestiones de cobro de póliza de Hidroituango

  • El sindicato criticó además la falta de detalles sobre l pago anticipado de la deuda con el BID. FOTO: MANUEL SALDARRIAGA
    El sindicato criticó además la falta de detalles sobre l pago anticipado de la deuda con el BID. FOTO: MANUEL SALDARRIAGA
EL COLOMBIANO | Publicado hace 7 horas

Las máquinas de coser hilan este museo

  • Francisco Patiño en medio de sus adoradas máquinas. Conoce cada una al detalle. FOTO julio césar herrera
    Francisco Patiño en medio de sus adoradas máquinas. Conoce cada una al detalle. FOTO julio césar herrera
  • Durante la pandemia, sin nada qué hacer, Francisco decoró dos de sus máquinas. FOTO julio césar herrera
    Durante la pandemia, sin nada qué hacer, Francisco decoró dos de sus máquinas. FOTO julio césar herrera
  • En la foto, una enresortadora fabricada por Unión Especial. Fue fabricada en los años 60. FOTO julio césar herrera
    En la foto, una enresortadora fabricada por Unión Especial. Fue fabricada en los años 60. FOTO julio césar herrera
"
Por miguel osorio montoya | Publicado hace 13 horas

Contexto de la Noticia

anécdota ¿cómo no hay un museo textil?

En una videoconferencia dictada desde México, Orlando Luján y Francisco Patiño escucharon, con asombro, que uno de los conferencistas cuestionaba por qué en Colombia no había un museo de máquinas industriales o que hiciera referencia a la industria textil. “Si Colombia tiene un museo del oro, ¿por qué no tiene uno que haga honor a su industria textil?”, se preguntó el expositor. Esas palabras dieron más ánimo a Francisco y Luján. Hace poco, Hilos de Historia recibió una visita de la Red Nacional de Museos del Ministerio de Cultura. La idea es que la iniciativa pueda entrar a la red y recibir beneficios.

Miguel Osorio Montoya

Comunicador Social-Periodista de la UPB. Redactor del Área Metro de El Colombiano. Entre los géneros periodísticos me inclino por la crónica.

¿Noticias falsas buscan el pánico económico local?

  • Captura de la nota de Semana en la que desmiente una noticia que se movió en redes con un montaje de su página web.
    Captura de la nota de Semana en la que desmiente una noticia que se movió en redes con un montaje de su página web.
  • Fragmento del comunicado que llegó a algunos medios y era falso.
    Fragmento del comunicado que llegó a algunos medios y era falso.
Publicado hace 21 horas

El negociazo que quieren hacer con Aguas Vivas

  • Luis Pérez y su hermanos fueron copropietarios de Aguas Vivas y luego cambiaron su participación por lo que les faltaba de Las Brisas, donde ahora él tiene su sede de campaña. FOTO julio herrera
    Luis Pérez y su hermanos fueron copropietarios de Aguas Vivas y luego cambiaron su participación por lo que les faltaba de Las Brisas, donde ahora él tiene su sede de campaña. FOTO julio herrera
El negociazo que quieren hacer con Aguas Vivas
Publicado hace 21 horas

Un militar muerto y dos heridos dejaron ataques con explosivos en Anorí

  • En Anorí hay influencia de varios grupos armados, como las disidencias las Farc, el ELN y el Clan del Golfo. FOTO ARCHIVO EC
    En Anorí hay influencia de varios grupos armados, como las disidencias las Farc, el ELN y el Clan del Golfo. FOTO ARCHIVO EC
Jessica Quintero | Publicado el 04 de diciembre de 2021
Jessica Quintero Serna

Cuyabra. Comunicadora social-periodista de la Universidad del Quindío. Redactora del área de Contenidos Digitales.

Alcalde de Remedios sufrió aparatoso accidente en Yolombó

  • Así quedó el vehículo en el que, al parecer, viajaba el alcalde de Remedios. FOTO CORTESÍA DENUNCIAS ANTIOQUIA
    Así quedó el vehículo en el que, al parecer, viajaba el alcalde de Remedios. FOTO CORTESÍA DENUNCIAS ANTIOQUIA
EL COLOMBIANO | Publicado el 04 de diciembre de 2021

Conozca Vías del Nus, la segunda 4G que se inaugura este sábado en Antioquia

  • La concesión asumirá el mantenimiento y operación de la doble calzada entre Bello y Pradera. FOTO: JUAN ANTONIO SÁNCHEZ
    La concesión asumirá el mantenimiento y operación de la doble calzada entre Bello y Pradera. FOTO: JUAN ANTONIO SÁNCHEZ
  • Hoy por esa salida al Nordeste pasan 2.200 vehículos diarios; finalizados los tres tramos 4G se esperan hasta 7.000 vehículos diarios. FOTO: JUAN ANTONIO SÁNCHEZ
    Hoy por esa salida al Nordeste pasan 2.200 vehículos diarios; finalizados los tres tramos 4G se esperan hasta 7.000 vehículos diarios. FOTO: JUAN ANTONIO SÁNCHEZ
  • La autopista contempla 24,3 km nuevos entre la Pradera y Cisneros (incluidos los dos tubos de 4,3 km cada uno del nuevo túnel de La Quiebra). FOTO: JUAN ANTONIO SÁNCHEZ
    La autopista contempla 24,3 km nuevos entre la Pradera y Cisneros (incluidos los dos tubos de 4,3 km cada uno del nuevo túnel de La Quiebra). FOTO: JUAN ANTONIO SÁNCHEZ
  • El costo de construcción fue de $1,3 billones, mientras que el Opex o gasto de funcionamiento y operación, es de $2,3 billones. FOTO: JUAN ANTONIO SÁNCHEZ
    El costo de construcción fue de $1,3 billones, mientras que el Opex o gasto de funcionamiento y operación, es de $2,3 billones. FOTO: JUAN ANTONIO SÁNCHEZ
"
JUAN DIEGO ORTIZ JIMÉNEZ | Publicado el 04 de diciembre de 2021

Contexto de la Noticia

PARA SABER MÁS los servicios que tiene en la concesión

Ricardo López Lombana, gerente de la concesión Vías del Nus, explicó que cuando los conductores ingresen al corredor cuentan con atención de accidentes, fallas mecánicas y asistencia de incidentes. Cada kilómetro hay un punto de SOS para solicitar el acompañamiento, además, hay inspectores dentro de la vía verificando condiciones de seguridad. Hay grúas, ambulancias y médicos disponibles las 24 horas del día. La línea gratuita de emergencia, para que la guarde en su directorio del celular, es 01 8000 413724; y la línea de atención al usuario es (604) 401 22 77, extensión 169.

Juan Diego Ortiz Jiménez

Redactor del Área Metro. Interesado en problemáticas sociales y transformaciones urbanas. Estudié derecho pero mi pasión es contar historias.

Antioquia registra el mayor número de quemados con pólvora en lo que va de diciembre

  • Medellín y Bello, municipios que concentran los casos de Antioquia. FOTO: CORTESÍA
    Medellín y Bello, municipios que concentran los casos de Antioquia. FOTO: CORTESÍA
EL COLOMBIANO | Publicado el 04 de diciembre de 2021

Comité Intergremial de Antioquia pide a Duque “mayor control” en decisiones sobre Hidroituango

  • El Comité pidió asegurar que el proyecto cumpla con su objetivo, generar energía. FOTO: JUAN ANTONIO SÁNCHEZ
    El Comité pidió asegurar que el proyecto cumpla con su objetivo, generar energía. FOTO: JUAN ANTONIO SÁNCHEZ
EL COLOMBIANO | Publicado el 04 de diciembre de 2021

Empresa que reforma a Metrosalud responde a denuncias

  • Así luce la casa que la empresa Estrategias Diligentes tiene registrada como su sede principal. FOTO ARCHIVO PARTICULAR
    Así luce la casa que la empresa Estrategias Diligentes tiene registrada como su sede principal. FOTO ARCHIVO PARTICULAR
Jacobo Betancur Peláez | Publicado el 03 de diciembre de 2021
Jacobo Betancur Peláez

Comunicador social y periodista de la Universidad Pontificia Bolivariana, especializado en la investigación de temáticas locales. También cubro temas relacionados con salud, historia y ciencia.

Notas de la sección
