Así le fue a EPM en el año más difícil de su historia

Transferirá a Medellín $1,28 billones, la cifra más alta.

En julio se levantaría la alerta roja por Hidroituango.

  • El gerente de EPM, Jorge Londoño, y el alcalde de Medellín, Federico Gutiérrez, presentaron ayer el informe de la gestión del grupo empresarial durante 2018. Ambos expresaron satisfacción por los resultados, pese a la contigencia de Hidroituango. FOTO cortesía
    El gerente de EPM, Jorge Londoño, y el alcalde de Medellín, Federico Gutiérrez, presentaron ayer el informe de la gestión del grupo empresarial durante 2018. Ambos expresaron satisfacción por los resultados, pese a la contigencia de Hidroituango. FOTO cortesía
Por juan diego ortiz jiménez | Publicado el 03 de abril de 2019

El 2018 pasará a la historia como el más complejo que ha tenido que afrontar EPM, desde su fundación en 1955. La crisis de Hidroituango, que inició el 28 de abril tras el colapso del túnel auxiliar de desviación, generó una emergencia sin precedentes en Colombia, con riesgo para 120.000 personas y evacuación de 5.000 familias en el momento más difícil.

“Fue un reto enorme desde lo financiero, lo técnico, lo ambiental y lo administrativo. Apenas vamos a la mitad del camino porque no hemos superado la contingencia”, dijo ayer Jorge Londoño De la Cuesta, gerente de la empresa, durante el balance de 2018.

Añadió que todavía quedan al menos dos años de trabajo para poner a funcionar, en el segundo semestre de 2021, los dos primeros generadores. Los restantes seis entrarían en operación entre 2022 y 2024.

El estado de alerta roja aguas abajo del proyecto se levantaría en junio.

El alcalde Federico Gutiérrez coincidió en que “fue la emergencia más difícil que ha tenido el país en décadas. Pero no fue tragedia porque no se ha perdido ninguna vida”.

Londoño destacó que pese a la complejidad por el megaproyecto, el crecimiento en ingresos del 9 % (llegó a $16,3 billones), permitirá una transferencia récord a Medellín.

$177.000 millones más

EPM le transfiere cada año a Medellín el 55 % de sus utilidades. Este monto representa un apalancamiento en la inversión pública, teniendo en cuenta que estos dineros solo deben ser destinados a inversión social. Según el estimativo de EPM, comunicado a la alcaldía en 2018, las transferencias iban a ser de $1,112 billones. Sin embargo, explicó Orlando Uribe Villa, secretario de Hacienda de Medellín, los resultados fueron superiores a lo estimado y por eso el monto que recibirá el Municipio es de $1,289 billones, $177.000 millones más de lo esperado.

Estas transferencias son récord para el Municipio, toda vez que superan el $1,01 billones de 2017 que, hasta la fecha, habían sido las más robustas.

Para 2019, según la estimación presentada por EPM al Concejo en octubre pasado, el monto consignado al Municipio bajaría a $1,11 billones. El año más crítico sería 2020, cuando se presupuestan $769.000 millones. La razón es que para ese año se descontará de las utilidades la baja de activos por el daño en la casa de máquinas de Hidroituango.

El panorama mejorará en vigencias posteriores, cuando EPM presupuesta el pago de los seguros por Hidroituango y el comienzo de la operación. Para 2021 espera entregarle al Municipio $1,03 billones y en 2022, otra cifra récord con $1,8 billones. En 2023 se normalizará el flujo con $1,31 billones.

Otros hitos del año pasado

Londoño destacó en el balance de 2018 otras cinco líneas estratégicas. En servicios públicos domiciliarios destacó coberturas de 96,6 % en acueducto, 96,1 % en energía, 93,3 % en aguas residuales y 92,2 % en residuos sólidos.

Frente a la conexión a gas, en la que la cobertura es de 84,63 %, la administración anunció la creación del programa Unidos por el Gas, para llevar el servicio a 4.000 familias de estratos uno, dos y tres durante este año.

En la línea de proyectos en el resto de Antioquia y en el país, el gerente citó la presencia de la empresa en las subregiones de Oriente y Urabá, en las que fortaleció la prestación de los servicios de agua y saneamiento. También ponderó el registro de 14.574 nuevos clientes en Quibdó (Chocó) y de 11.000 en Manaure (Guajira). La tercera dimensión a la que le apostó EPM en 2018 fue el saneamiento de las aguas residuales, cuyo tratamiento alcanzó el 84 % de lo que se genera en el Valle de Aburrá.

En el aparte de movilidad sostenible, mostró la implementación de 19 ecoestaciones para cargar vehículos eléctricos, que el año pasado llegaron a 482 en el área metropolitana (273 más que en 2017). En la vigencia pasada fueron adquiridas 21.282 hectáreas para conservar el recurso hídrico.

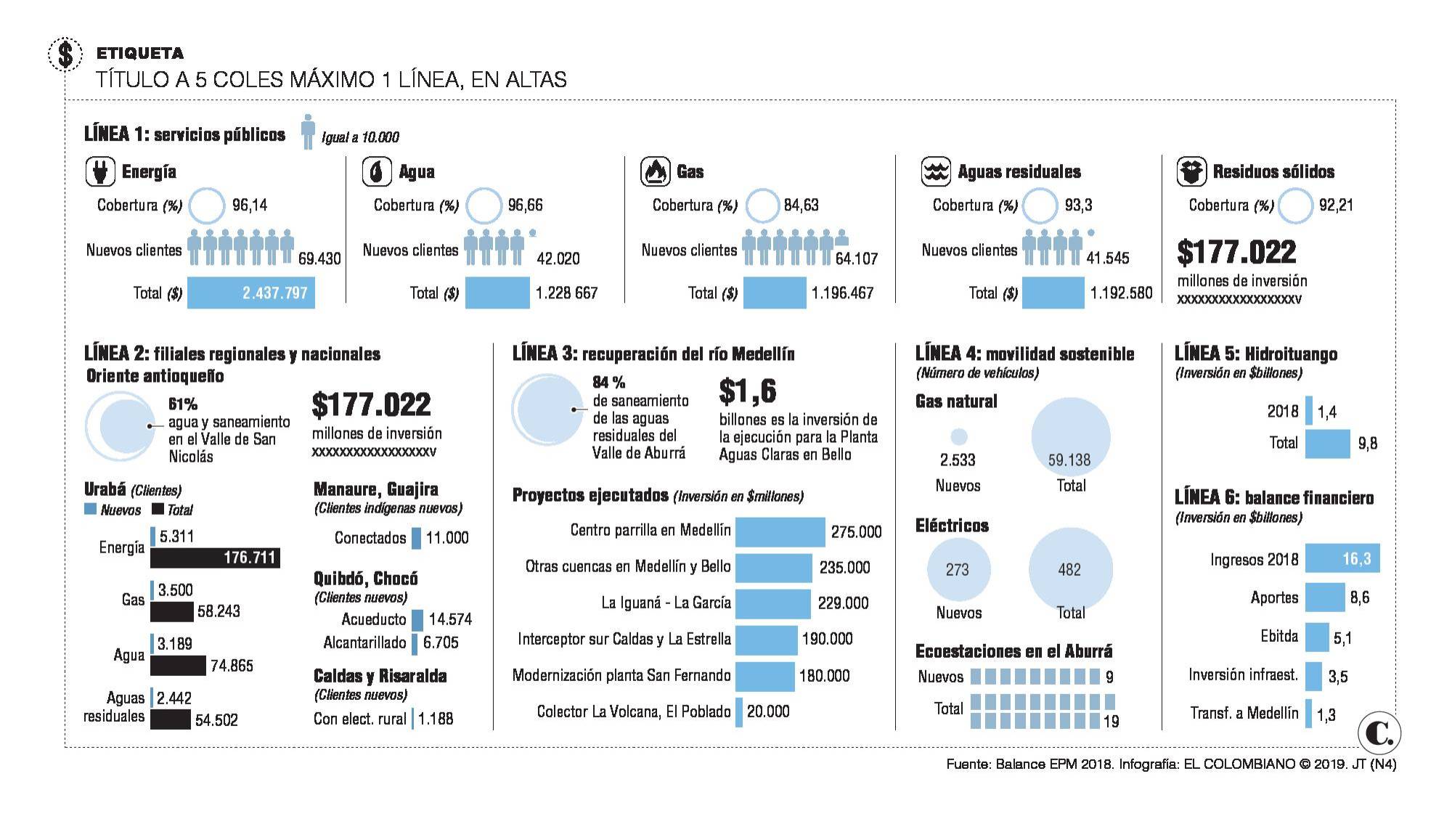

Infográfico
55 %
de las utilidades anuales de EPM son transferidas al Municipio para inversión.
en definitiva

Pese a afrontar el año más complejo de su historia por la crisis de Hidroituango, EPM logró alza en utilidades, lo que le permitirá hacer una transferencia récord de $1,289 billones a Medellín.

Contexto de la Noticia

Paréntesis “significativa afectación a la vida social”

La Contraloría General presentó ayer un informe luego de hacer un recorrido por cuatro departamentos y 15 municipios aguas abajo y arriba de Hidroituango, donde se recibieron más de 300 denuncias. Estas fueron trasladadas a EPM, las alcaldías y las gobernaciones, entre otros. El contralor Delegado para la Participación Ciudadana, Luis Carlos Pineda Téllez, dijo que el común denominador de las reclamaciones que recibió de los habitantes de la zona son las afectaciones que están teniendo sobre sus actividades socioeconómicas. Indicó que no hay claridad sobre la población afectada y que no existen programas concretos de reactivación económica.

INFORME principales logros e inversiones

· En energía, la empresa llegó a 2.437.737 clientes (69.430 nuevos), con una cobertura del 94,14 %.

· En agua tiene 1.228.667 clientes (42.020 nuevos) y una cobertura del 96,66 %.

· El servicio de gas tiene 1.196.467 clientes (64.107 nuevos) y cobertura del 84, 63 %.

· Los ingresos de EPM en 2018 fueron $16,3 billones, el ebitda $ 5,1 billones, la inversión en infraestructura $ 3,5 billones y las transferencias a Medellín $1,29 millones.

· En Hidroituango se invirtieron $1,4 billones en 2018. En total para el proyecto se han destinado $ 9,8 billones.

Juan Diego Ortiz Jiménez

Redactor del Área Metro. Interesado en problemáticas sociales y transformaciones urbanas. Estudié derecho pero mi pasión es contar historias.


Porque entre varios ojos vemos más, queremos construir una mejor web para ustedes. Los invitamos a reportar errores de contenido, ortografía, puntuación y otras que consideren pertinentes. (*)


Título del artículo

¿CUÁL ES EL ERROR?*

¿CÓMO LO ESCRIBIRÍA USTED?

INGRESE SUS DATOS PERSONALES *


Correo electrónico

Acepto términos y condiciones

Datos extra, información confidencial y pistas para avanzar en nuestras investigaciones. Usted puede hacer parte de la construcción de nuestro contenido. Los invitamos a ampliar la información de este tema.


Título del artículo

RESERVAMOS LA IDENTIDAD DE NUESTRAS FUENTES *


INGRESE SUS DATOS PERSONALES *


Correo electrónico

Teléfono

Acepto términos y condiciones
LOS CAMPOS MARCADOS CON * SON OBLIGATORIOS
Notas de la sección
