Imágenes exclusivas: Instalado el primer rotor en Hidroituango, pieza clave para generar energía

EL COLOMBIANO conoció en primicia que este sábado se instaló el primero rotor o rodete del proyecto.

  • Imágenes exclusivas: Instalado el primer rotor en Hidroituango, pieza clave para generar energía
  • Imágenes exclusivas: Instalado el primer rotor en Hidroituango, pieza clave para generar energía
  • La llegada del rotor a Hidroituango se produjo durante la jornada de este sábado. FOTO: ARCHIVO PARTICULAR
    La llegada del rotor a Hidroituango se produjo durante la jornada de este sábado. FOTO: ARCHIVO PARTICULAR
  • La llegada del rotor a Hidroituango se produjo durante la jornada de este sábado. FOTO: ARCHIVO PARTICULAR
    La llegada del rotor a Hidroituango se produjo durante la jornada de este sábado. FOTO: ARCHIVO PARTICULAR
  • Imágenes exclusivas: Instalado el primer rotor en Hidroituango, pieza clave para generar energía
18 de junio de 2022
bookmark

En la casa de máquinas de Hidroituango se inició la instalación este fin de semana del primer rotor del megaproyecto, uno de los componentes más importantes para que la hidroeléctrica pueda comenzar a producir electricidad este año.

En imágenes conocidas en primicia por EL COLOMBIANO, puede observarse cómo los trabajadores posicionaron el gigantesco artefacto en la primera unidad de generación del proyecto. Con esta acción, dicha unidad avanza en habilitar tanto su rotor como su estator, dos piezas cruciales para poder iniciar su operación.

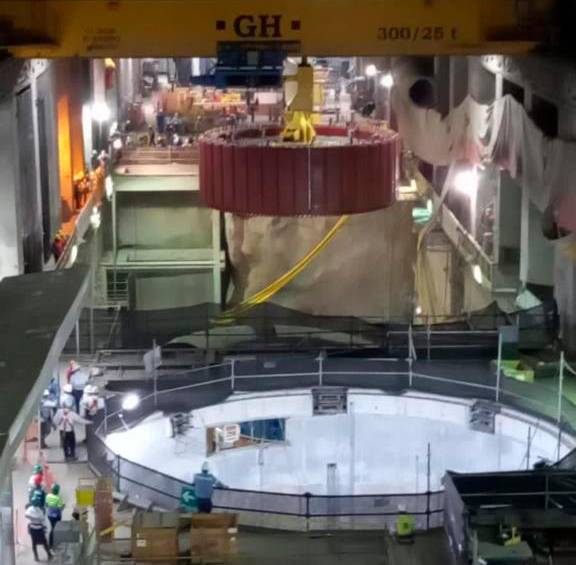

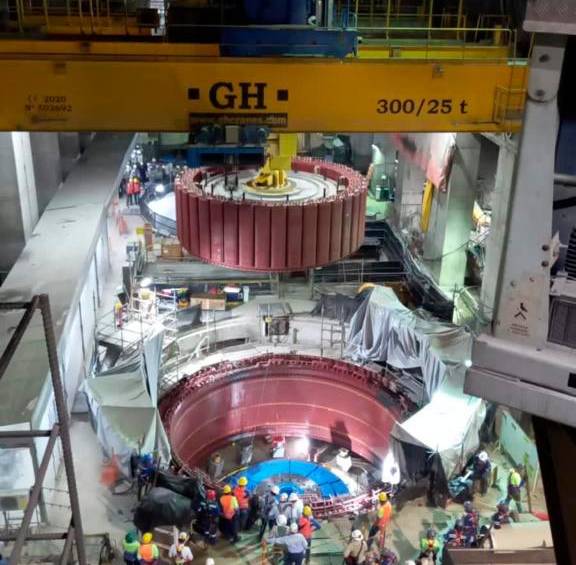

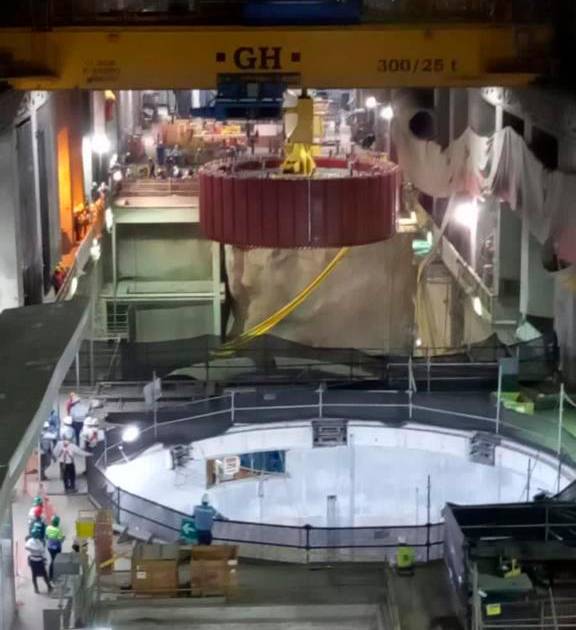

Según pudo establecer este diario, la instalación arrancó durante la jornada de este sábado 18 de junio y estuvo apoyada por las grúas instaladas en el corazón del proyecto, que tuvieron que movilizar una carga cuyo peso sobrepasa las 500 toneladas.

Así van los trabajos

Durante los últimos meses EPM ha informado sobre el avance de los trabajos de la hidroeléctrica. Recientemente, otros hitos destacados consistieron el traslado de una cámara espiral y un anillo estacionario en septiembre pasado, la instalación de los cables de potencia en octubre, la llegada del primer rodete en marzo y el taponamiento definitivo de la GAD en mayo.

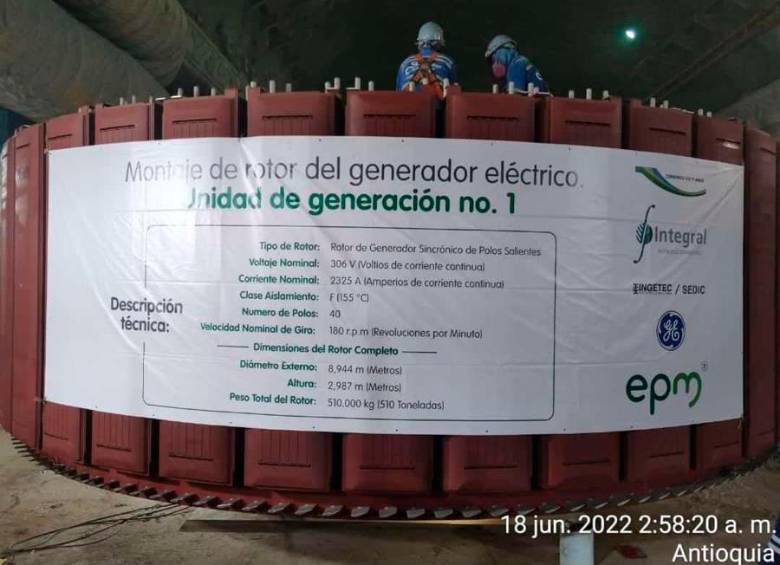

Sobre el rotor que comenzó a instalarse, cabe recordar que es un artefacto con un diámetro de 8,9 metros, una altura de 2,9 metros y un peso exacto de 510 toneladas.

Tal como fue concebido durante los diseños de la obra, el complejo funcionará con turbinas tipo Francis, unas de las más usadas a nivel global y considerada como la más apropiada para el caudal y las necesidades que demanda la hidroeléctrica.

La llegada del rotor a Hidroituango se produjo durante la jornada de este sábado. FOTO: ARCHIVO PARTICULAR
La llegada del rotor a Hidroituango se produjo durante la jornada de este sábado. FOTO: ARCHIVO PARTICULAR

Este tipo de turbina, cuya eficiencia se calcula cercana al 90%, está a su vez conformada por partes como el rotor, un tubo de aspiración, un distribuidor, una cámara espiral, entre otros.

Concretamente, el rotor es el componente que hace girar el generador eléctrico. Su contraparte fija es el estator, y ambos forman el conjunto fundamental para la transmisión de la energía.

“Dentro del conjunto turbina-generador, el rodete está unido por medio de un eje al rotor del generador y a su alrededor se encuentra el estator”, había explicado EPM a través de un comunicado el pasado 3 de marzo.

“Es en este campo o espacio es donde se presentará la conversión de energía mecánica a energía eléctrica, que posteriormente irá a los transformadores de potencia, repotenciarán esa energía hacia la subestación 500 kV y de ahí pasará al Sistema Interconectado Nacional (SIN) para suministrar la energía eléctrica a millones de colombianos”, ilustró la empresa entonces.

Aunque todavía faltan otros procesos y componentes para hacer posible la operación de la unidad de generación, la instalación de este sábado fue vista con entusiasmo por los contratistas y el personal técnico que avanza en la construcción de la hidroeléctrica.

A la espera de definiciones

Pese al logro de ayer, el proyecto de Hidroituango continúa afrontando este mes incertidumbre por varios frentes. Mientras por un lado el cronograma de la obra aún no está claro, por otro el proyecto entrará durante los próximos días en la recta final de su proceso de licitación.

En el caso del cronograma, cabe recordar que la Alcaldía de Medellín y EPM habían anunciado que la hidroeléctrica empezaría a generar el próximo 26 de julio, pero luego ambas entidades se echaron para atrás y admitieron que aún no había certeza de cuando podría alcanzarse ese logro.

Más allá de sus cálculos internos, el plazo límite que tiene EPM para que Hidroituango se encienda quedó fijado para el 30 noviembre de este año, tal como lo estableció la Comisión de Regulación de Energía y Gas (Creg).

Por otro lado, el proyecto también entró en una fase crítica por la licitación de sus obras finales, que el próximo 23 de junio cerrará la recepción de ofertas.

En este proceso, abierto por EPM a pesar de las recomendaciones de organismos internacionales, informes y expertos de mantener a los actuales constructores, podrán participar al menos 10 empresas que ya compraron los prepliegos en el pasado mes de abril.
