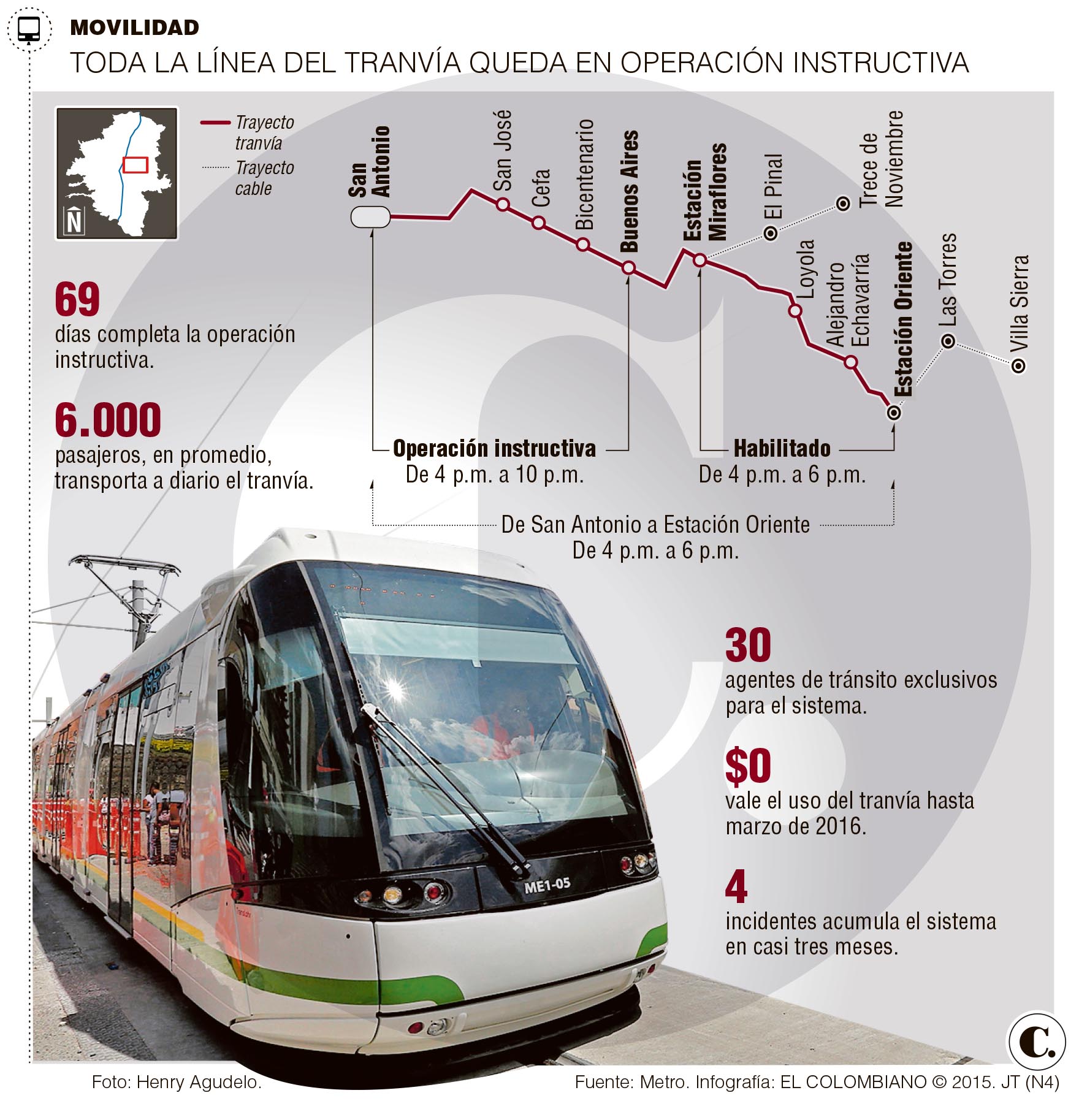

Por primera vez la operación instructiva del tranvía de Ayacucho funcionará desde la estación San Antonio hasta la estación Oriente, última del sistema.
En los dos meses y ocho días que van de operación instructiva del tranvía de Ayacucho, es la primera vez que se utilizarán las seis paradas y las tres estaciones del sistema; dejándolas habilitadas de manera permanente, aunque en horario restringido.
Esta ampliación de la operación instructiva hasta la última estación de la línea, es otro paso que da la empresa Metro para poder dar inicio a la operación comercial del tranvía, la cual está prevista para marzo de 2016.
“Desde el pasado 15 de octubre, tenemos habilitado en operación instructiva el tramo que va desde la estación San Antonio hasta Buenos Aires. A partir del martes 22 de diciembre, vamos a habilitar todo el trazado del tranvía en operación instructiva, es decir, comenzarán a funcionar las estaciones Miraflores, Loyola, Alejandro Echavarría y Oriente”, aseguró Claudia Restrepo Montoya, gerente general del Metro de Medellín.
Sin embargo, aunque ya queda habilitada toda la línea del tranvía, el tramo que se habilita hoy operará menos...
