Constructor de Hidroituango le pide a EPM retirar millonaria reclamación

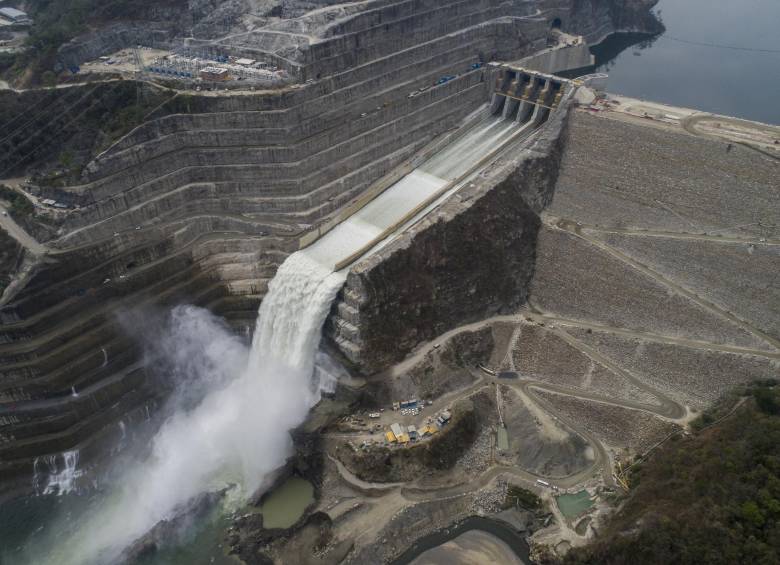

  • De acuerdo con EPM, se prevé que las unidades una a la cuatro de generación entren a operar en 2022. FOTO esteban vanegas
    De acuerdo con EPM, se prevé que las unidades una a la cuatro de generación entren a operar en 2022. FOTO esteban vanegas
Por JUAN DIEGO ORTIZ JIMÉNEZ | Publicado el 15 de agosto de 2020

Argumentando falta de diligencia en la ejecución e ingeniería del proyecto, EPM anunció el lunes que demandaría a las firmas que participaron en el diseño, construcción, interventoría y aseguramiento de Hidroituango por los perjuicios ocasionados tras el colapso de la Galería Auxiliar de Desviación –GAD– (el 28/04/2018), hecho que marcó el comienzo de la contingencia en las obras.

El monto de las reclamaciones es de $9,9 billones.

Uno de los tres consorcios (el constructor, CCC Ituango, integrado...

Juan Diego Ortiz Jiménez

Redactor del Área Metro. Interesado en problemáticas sociales y transformaciones urbanas. Estudié derecho pero mi pasión es contar historias.

Porque entre varios ojos vemos más, queremos construir una mejor web para ustedes. Los invitamos a reportar errores de contenido, ortografía, puntuación y otras que consideren pertinentes. (*)


¿CUÁL ES EL ERROR?*

¿CÓMO LO ESCRIBIRÍA USTED?

INGRESE SUS DATOS PERSONALES *

Correo electrónico

Acepto términos y condiciones
LOS CAMPOS MARCADOS CON * SON OBLIGATORIOS

Datos extra, información confidencial y pistas para avanzar en nuestras investigaciones. Usted puede hacer parte de la construcción de nuestro contenido. Los invitamos a ampliar la información de este tema.


RESERVAMOS LA IDENTIDAD DE NUESTRAS FUENTES *


INGRESE SUS DATOS PERSONALES *

Correo electrónico

Teléfono

Acepto términos y condiciones
LOS CAMPOS MARCADOS CON * SON OBLIGATORIOS

Notas de la sección
