Contra todo consejo, EPM buscará sacar a CCCI de Hidroituango

EPM reiteró que abrirá una licitación en febrero, pese a que el informe de Pöyry recomendó que no es conveniente que la ejecución de las obras cambie de manos.

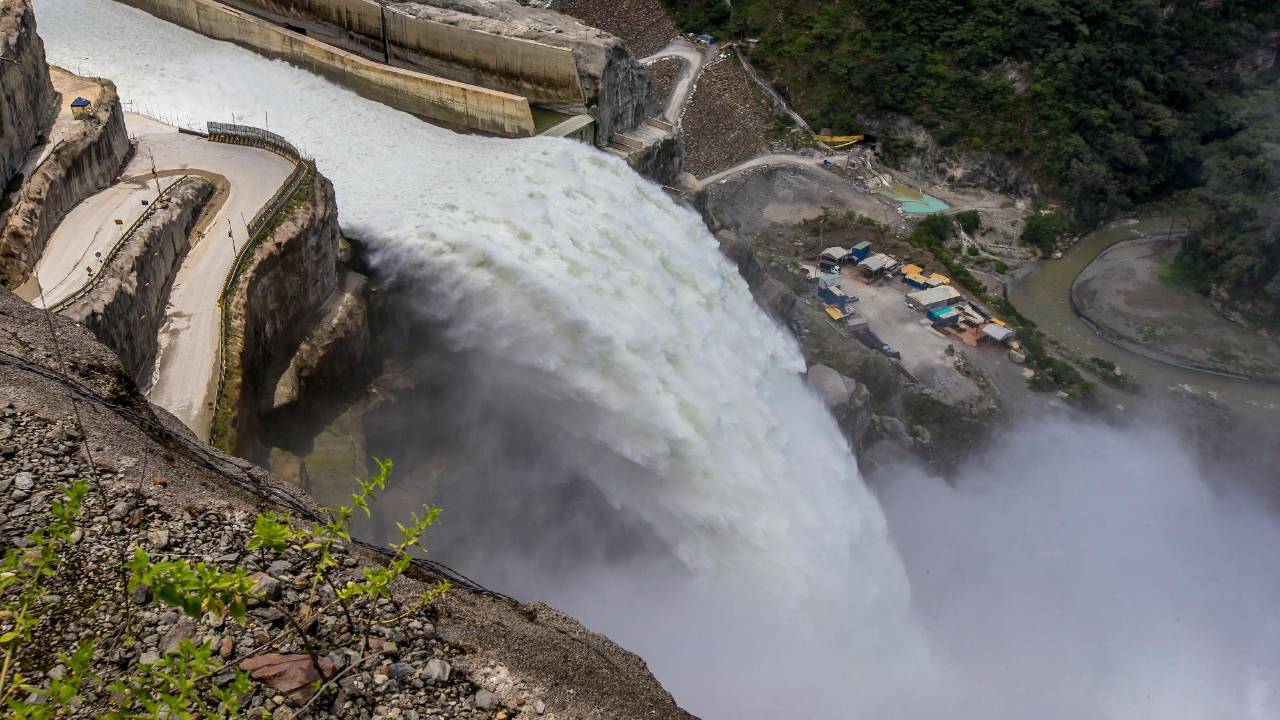

  • EPM espera poner en servicio las dos primeras unidades de generación en el segundo semestre. FOTO Juan Antonio Sánchez
    EPM espera poner en servicio las dos primeras unidades de generación en el segundo semestre. FOTO Juan Antonio Sánchez
Publicado el 25 de enero de 2022

Tras conocerse el informe de la empresa de consultoría chilena Pöyry, que da cuenta de las condiciones de estabilidad de Hidroituango, el gerente de EPM, Jorge Andrés Carrillo, aseguró ayer que en febrero se dará inicio a la licitación para asegurar los contratistas que construyan la etapa dos del megaproyecto que espera, además, poner en funcionamiento las dos primeras turbinas en el segundo semestre de este año.

La etapa uno comprende las primeras cuatro unidades de generación; mientras que la segunda incluye las restantes cuatro turbinas.

El gerente también señaló que podría haber continuidad de los contratistas actuales, como lo recomendó el informe de Pöyry, pues en la licitación pública pueden participar empresas que tengan la capacidad de ejecutar un proyecto de tal envergadura.

Sobre este tema ha habido una gran discusión sobre el posible cambio de constructores, iniciativa impulsada con fuerza por la administración de Daniel Quintero y que generó varias polémicas desde el año pasado. La firma consultora señala que se debe evitar la sustitución de los actores principales porque esto significaría importantes retrasos (mínimo un año) y reduciría la trazabilidad en la recuperación de la obra. Además, aumentará el costo global y se perdería responsabilidad para el diseño y la ejecución.

“La gestión eficaz por parte de EPM, de los contratos correspondientes, constituye un prerrequisito para evitar una inoportuna prolongación de la situación de contingencia (...) Según la experiencia de Pöyry, las nuevas empresas necesitarían varios meses para comprender y verificar todo los retos y desafíos del proyecto, y al final pueden pedir una compensación encima de las expectativas de EPM o inclusive declinar su participación”, dice Pöyry en un apartado del informe técnico.

El gerente Carrillo dijo que en 2021 se dio la discusión sobre esta continuidad por el fallo de responsabilidad fiscal de la Contraloría General de la República, pero que este informe (Pöyry) traía varias consideraciones respecto al grupo de contratistas.

En este sentido también aclaró que lo más probable es que en julio de este año entre en operación la primera turbina y en noviembre, la segunda. Con este paso cumplido, se disminuye la cantidad de agua que pasa por el vertedero y se podrá tener mayor control del proyecto para seguir entrando unidades en operación durante 2023, agregó el gerente.

El informe de Pöyry, cuya entrega tuvo varios retrasos por diversas causas, establece que la puesta en funcionamiento de la megaobra es fundamental para reducir los riesgos, pero lograrlo está pendiente de la decisión que tome la Autoridad Nacional de Licencias Ambientales (Anla), que deberá sopesar los riesgos críticos que persisten en la futura central y que fueron detallados en dicho estudio.

Por el momento, la única salida viable que tiene Hidroituango es prender las turbinas para que el agua tenga una salida diferente al vertedero y el nivel del embalse se reduzca.

Una ventaja es que Pöyry señala que, pese a que la emergencia de 2018 generó daños muy significativos a la obra, incluidas afectaciones enormes por erosión y socavación hidráulica, el proyecto es técnicamente recuperable

Contexto de la Noticia

¿qué sigue? la anla estudiará informe de pöyry

La Anla le dijo la semana pasada a EL COLOMBIANO que para la revisión del informe de Pöyry cuenta con un equipo técnico de profesionales nacionales e internacionales de diferentes disciplinas y especialidades y que, además, realizará varias visitas de campo y mesas de trabajo para tomar una decisión. Aún no hay cronograma definido. “Con base en sus propios análisis, la Anla definirá si lo consignado en el documento de Pöyry cumple con lo solicitado para un eventual levantamiento de la medida preventiva impuesta a Hidroituango”, expresó EPM.


Porque entre varios ojos vemos más, queremos construir una mejor web para ustedes. Los invitamos a reportar errores de contenido, ortografía, puntuación y otras que consideren pertinentes. (*)


Título del artículo

¿CUÁL ES EL ERROR?*

¿CÓMO LO ESCRIBIRÍA USTED?

INGRESE SUS DATOS PERSONALES *


Correo electrónico

Acepto términos y condiciones

Datos extra, información confidencial y pistas para avanzar en nuestras investigaciones. Usted puede hacer parte de la construcción de nuestro contenido. Los invitamos a ampliar la información de este tema.


Título del artículo

RESERVAMOS LA IDENTIDAD DE NUESTRAS FUENTES *


INGRESE SUS DATOS PERSONALES *


Correo electrónico

Teléfono

Acepto términos y condiciones
LOS CAMPOS MARCADOS CON * SON OBLIGATORIOS
Notas de la sección
